點亮萬家燈火,“四航奮進”號助力風電屹立蔚藍海洋
2022-02-22 08:40:01 作者:四航二公司點擊:3289次
2022年伊始,“四航奮進”號船組便馬不停蹄地尋找新工地適宜的錨地,為接下來的開工蓄勢。2021年,“四航奮進”號參建完工福建長樂風電場、江蘇大豐風電場、江蘇如東風電場,其吊裝的數臺巨型風機屹立于萬頃波濤之上,風機源源不斷地吸風吐電,點亮萬家燈火。

爭風
不怕遠征難

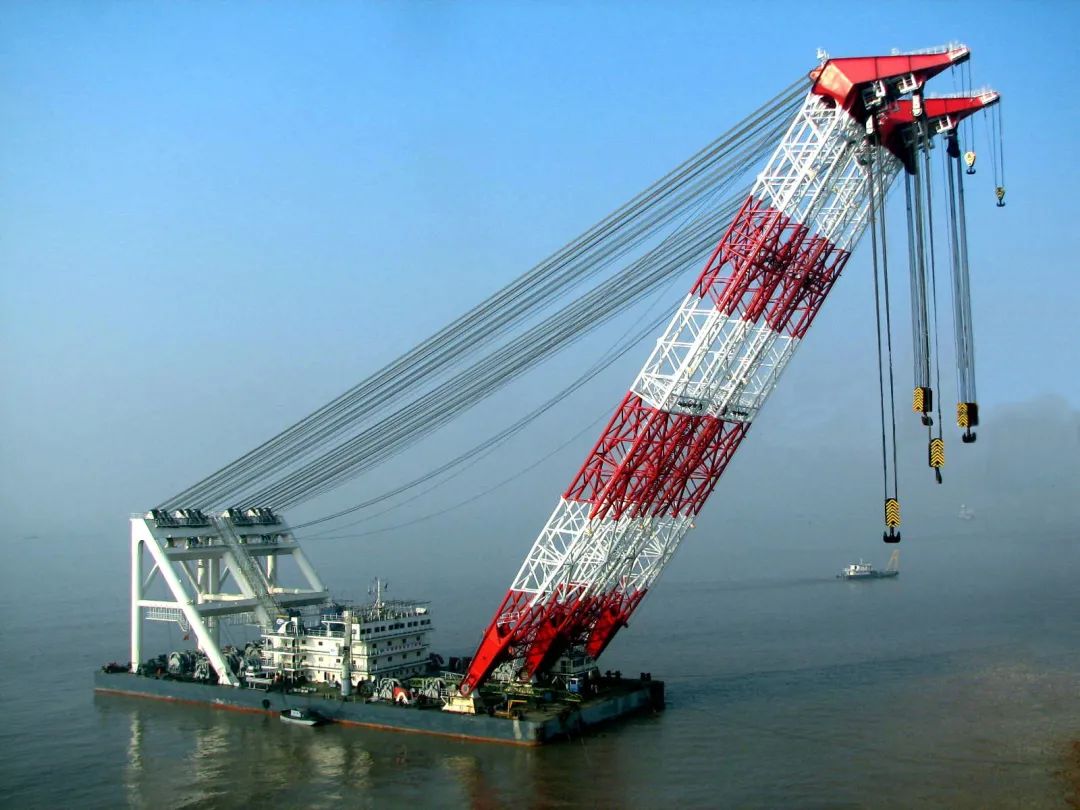

在“雙碳”目標導向下的能源轉型進程中,綠色環保的風電產業發展迅猛。由四航局獨立設計建造、當時國內最大的雙臂架全液壓固定式起重船—— “四航奮進”號向海而生,擁有得天獨厚的海上風電吊裝優勢。“四航奮進”號也不負眾望,這艘全國第一艘完成海上風電吊裝的起重船再建新功。

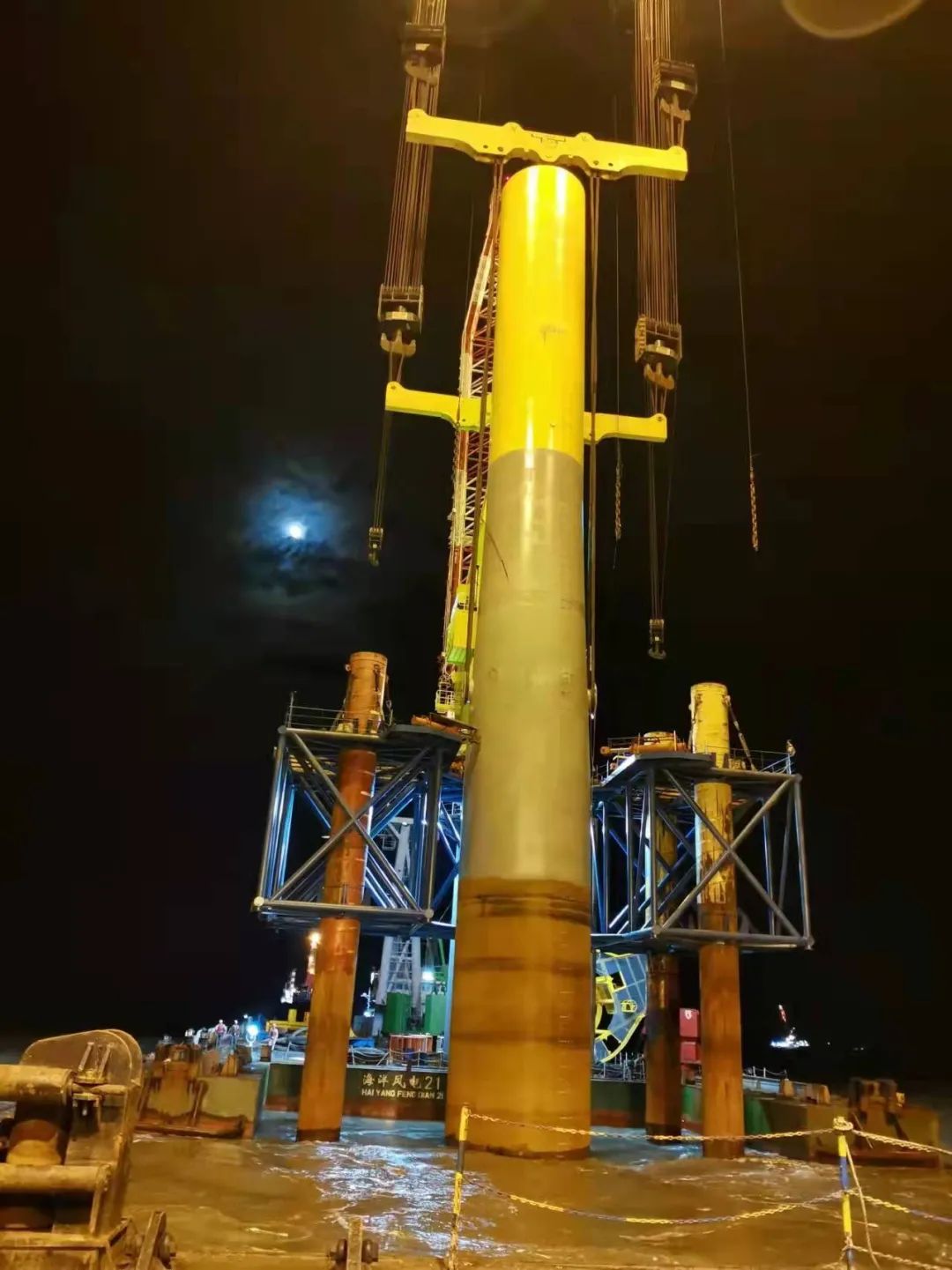

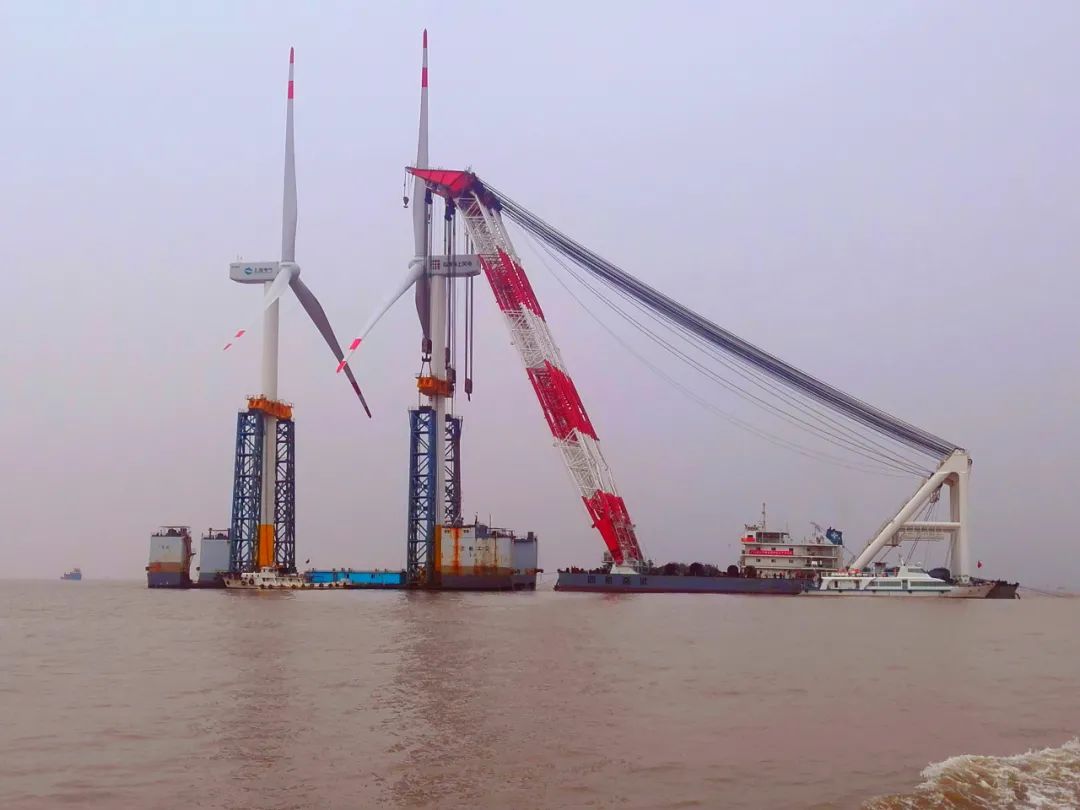

▲海上風電整機吊裝
登上交通船,從江蘇如東岸邊碼頭出發,船只顛簸約3個小時后,一排排白色風機列隊迎接,迎風舒展,陣容壯觀。盡管風電安裝潮已經過去,但眼前的景象依舊可以窺見當初建設者們的繁忙景象。自2022年起,海上風電項目將無補貼,為搶在政策“關門”前搭上“末班車”,人員、船舶、機械空前增加,給海上風電場建設任務帶來嚴峻挑戰。
爭鋒
筑夢“深藍”
2021年3月,“四航奮進”號進入福建長樂外海海上風電項目施工。施工現場水深超過40米,這是“四航奮進”號首次在深水區作業,暗流涌動對于錨鏈的影響巨大,船舶需要拋下更長的錨鏈以精準定位。在“四航奮進”號船長韓劍波的指揮下,八部移船絞車對船舶進行精定位輔佐精準吊裝。吊裝風機升壓站時,船員凌晨4點便早起準備起吊,吊裝期間由于風浪太大船舶搖晃,升壓站遲遲難以受力均衡,韓劍波根據現場環境靈活指揮,反復移船以適應當時海況,誰知海上的夜晚突然又起了大霧,只好暫停作業,將升壓站又吊到移船上面存放,翌日再進行吊裝。而這樣的場景,對于“四航奮進”號船員來說,早已屢見不鮮。

▲拆裝碼頭吊機
在韓劍波的宿舍里,墻上貼著長達1.5米的白色圖紙,上面的黑色線條完整呈現出如東海域地質剖面,每隔一段就有一個紅色標注,上面寫著 “9.25 34號-37號吊裝”“10.2 首臺機組并網”“10.19風后設備維護”“10.26-10.29停工候潮”……日子一天天算、工期一天天搶。參與過多個海上風電項目建設的韓劍波,率領一眾船員,征戰在變幻莫測的海灣,與地形、海潮、天氣等“對手”頑強地較量。
2021年9月23日,是“四航奮進”號進入如東風電場的“首秀”的日子,船舶將進行長80米重達900噸的管樁沉樁作業。由于管樁較長,受力難以把控,船舶型深僅有7.6米,加之海上風浪變化,隨時有擱淺的可能。因此,在翻樁的同時不只要考慮海況,還要隨時觀察防止擱淺,根據水流及風速隨時調整扒桿的角度以及大勾的起重程度。船組利用尾部入水的操作先進行入海,在密切注意管樁尾部入水的角度的同時,一點一滴地進行定位緩緩下放,對沉樁進行精準定位。

▲鋼管樁沉樁吊裝作業
2021年11月中旬,“四航奮進”號圓滿完成了江蘇大豐風電場的風機吊裝任務。為風機導管架進行升壓站模塊安裝期間,每一個模塊都重達1200噸以上,船舶施工通常選在漲潮時進行,所以船舶基本都在凌晨開工。北方的海風吹得人瑟瑟發抖,船也搖搖晃晃,增加了施工難度,每一個導管架都需一點一滴地移動進行精準定位。此外,升壓站模塊必須在退潮前安裝完畢,這對技術及現場安全把控要求更高,因此,每次從吊裝到完工,至少都需兩天。迄今為止,海上風機經歷了十余次大小臺風的襲擊,每次在經受考驗后仍巍然不動,有效地表明了“四航奮進”號吊裝質量的可靠性。

▲浙江舟岱跨海大橋吊裝
2021年,“四航奮進”號共吊裝風機升壓站8個,導管架6個,打吊樁7根,在松下港拆裝碼頭吊機4臺,全年無休的“四航奮進”號交出了一份滿意的答卷。“千淘萬漉雖辛苦,吹盡狂沙始到金”。腳踏四千一百平米的四方甲板,仰望著浩瀚無垠的星空,“四航奮進”號在這片蔚藍的海洋里書寫屬于自己的“奮進史”。邁過潮間帶,突破近海領域,從最初試點探索發展為技藝成熟,海上風電吊裝技術的革新為四航局進入風電領域提供了必要的建設經驗。今后,“四航奮進”號必將繼續奏響屬于海上風電追夢者的華麗樂章,為公司爭做打造“四個四航”的典范,助力集團“三型”世界一流企業建設作出新的更大貢獻。“四航奮進”號繼2009年順利完成我國首個海上風力發電場項目的首批3臺風機安裝任務后,于2016年6月征戰上海臨港風電項目,在風電整機安裝市場再展雄風,出色完成了臨港風電二期16臺風機安裝任務。除此之外,“四航奮進”號曾完成中海油各類鉆井石油平臺的海上吊裝、東海大橋首批海上風力發電機安裝等施工任務,更在浙江金塘大橋工程、青島膠州灣大橋工程、東海大橋、浙江舟岱跨海大橋等大型橋梁工程的施工建設中一展風采。
